Apa Itu Kurva S Proyek?

Kurva S proyek adalah grafik yang menggambarkan akumulasi progres pekerjaan atau biaya terhadap waktu pelaksanaan, dari awal hingga proyek selesai 100%. Grafik ini membandingkan rencana progres kumulatif dengan realisasi di lapangan, sehingga keterlambatan terlihat sebelum berubah menjadi denda atau pembengkakan biaya.

Sumbu horizontal menunjukkan waktu dalam hari, minggu, atau bulan, sedangkan sumbu vertikal menunjukkan persentase progres kumulatif. Satu grafik biasanya memuat dua garis. Kurva rencana (baseline) disusun sebelum proyek dimulai, sedangkan kurva realisasi diperbarui dari laporan progres lapangan. Jarak antara kedua garis tersebut menjadi bahan evaluasi tim proyek.

Mengapa grafiknya berbentuk huruf S?

Grafik kurva S berbentuk huruf S karena laju pekerjaan konstruksi tidak merata sepanjang durasi proyek. Tabel berikut merangkum tiga fasenya.

FaseKarakter pekerjaanBentuk kurva
Tahap awalMobilisasi, pekerjaan persiapan, dan galianLandai
Tahap tengahStruktur dan pekerjaan utama, kebutuhan sumber daya di puncakCuram
Tahap akhirFinishing, uji fungsi, dan perbaikan minorKembali landai

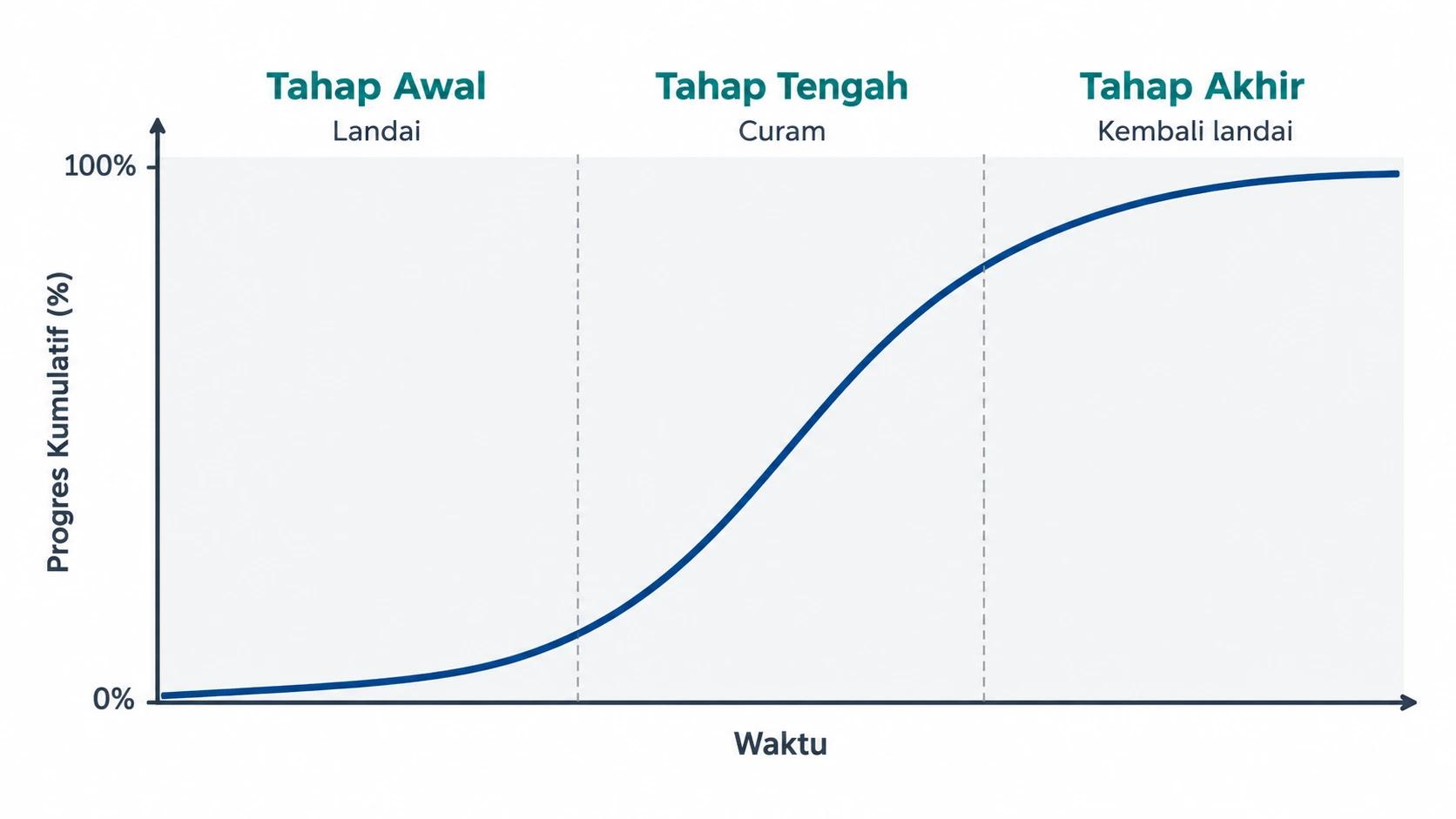

Diagram tiga fase kurva S proyek

Jenis kurva S yang umum digunakan

Kurva S progres fisik mengukur persentase bobot pekerjaan yang selesai, sedangkan kurva S biaya mengukur akumulasi pengeluaran terhadap anggaran. Sebagian kontraktor juga membuat kurva S tenaga kerja untuk merencanakan kebutuhan pekerja per periode.

Fungsi Kurva S dalam Manajemen Proyek

Fungsi utama kurva S dalam manajemen proyek adalah memberi satu acuan yang sama untuk menilai kemajuan pekerjaan, kebutuhan dana, dan kinerja pelaksana. Karena itu, kurva S menjadi salah satu alat pengendalian dalam manajemen konstruksi dari awal hingga serah terima.

Mendeteksi keterlambatan lebih awal

Kurva S memperlihatkan selisih rencana dan realisasi setiap minggu, sehingga keterlambatan kecil terlihat sebelum menumpuk. Tim proyek bisa menambah tenaga, alat, atau jam kerja pada pekerjaan yang tertinggal.

Merencanakan arus kas dan penagihan termin

Kurva S biaya menunjukkan kapan kebutuhan dana proyek memuncak, biasanya di tahap tengah. Karena termin umumnya dibayar berdasarkan progres fisik, kurva S juga membantu memperkirakan kapan tagihan bisa diajukan.

Menyamakan bahasa laporan antarpihak

Kurva S menjadi format laporan yang mudah dipahami pemilik proyek, konsultan pengawas, dan kontraktor tanpa harus membaca detail setiap item pekerjaan. Grafik ini lazim dilampirkan dalam laporan mingguan dan bulanan proyek.

Cara Membuat Kurva S Proyek

Cara membuat kurva S proyek terdiri dari enam langkah yang berangkat dari dua dokumen, yaitu RAB dan jadwal pelaksanaan.

  1. Susun daftar item pekerjaan beserta biayanya dari rencana anggaran biaya (RAB) proyek.
  2. Hitung bobot setiap item dengan rumus: Bobot (%) = (Biaya item pekerjaan ÷ Total RAB) × 100%.
  3. Tentukan urutan dan durasi tiap pekerjaan, termasuk ketergantungan antarpekerjaan. Metode critical path method (CPM) membantu menemukan pekerjaan yang tidak boleh terlambat.
  4. Bagi bobot setiap item secara merata ke minggu pelaksanaannya pada tabel time schedule (bar chart).
  5. Jumlahkan bobot semua item per minggu secara vertikal untuk mendapatkan rencana progres mingguan.
  6. Akumulasikan rencana mingguan secara horizontal, lalu plot hasilnya sebagai grafik garis. Garis inilah kurva rencana.

Setelah proyek berjalan, realisasi progres dari laporan mingguan diplot pada grafik yang sama sebagai kurva realisasi. Bobot juga bisa dihitung dari volume pekerjaan, tetapi bobot berbasis biaya lebih lazim dipakai karena langsung terhubung dengan nilai tagihan.

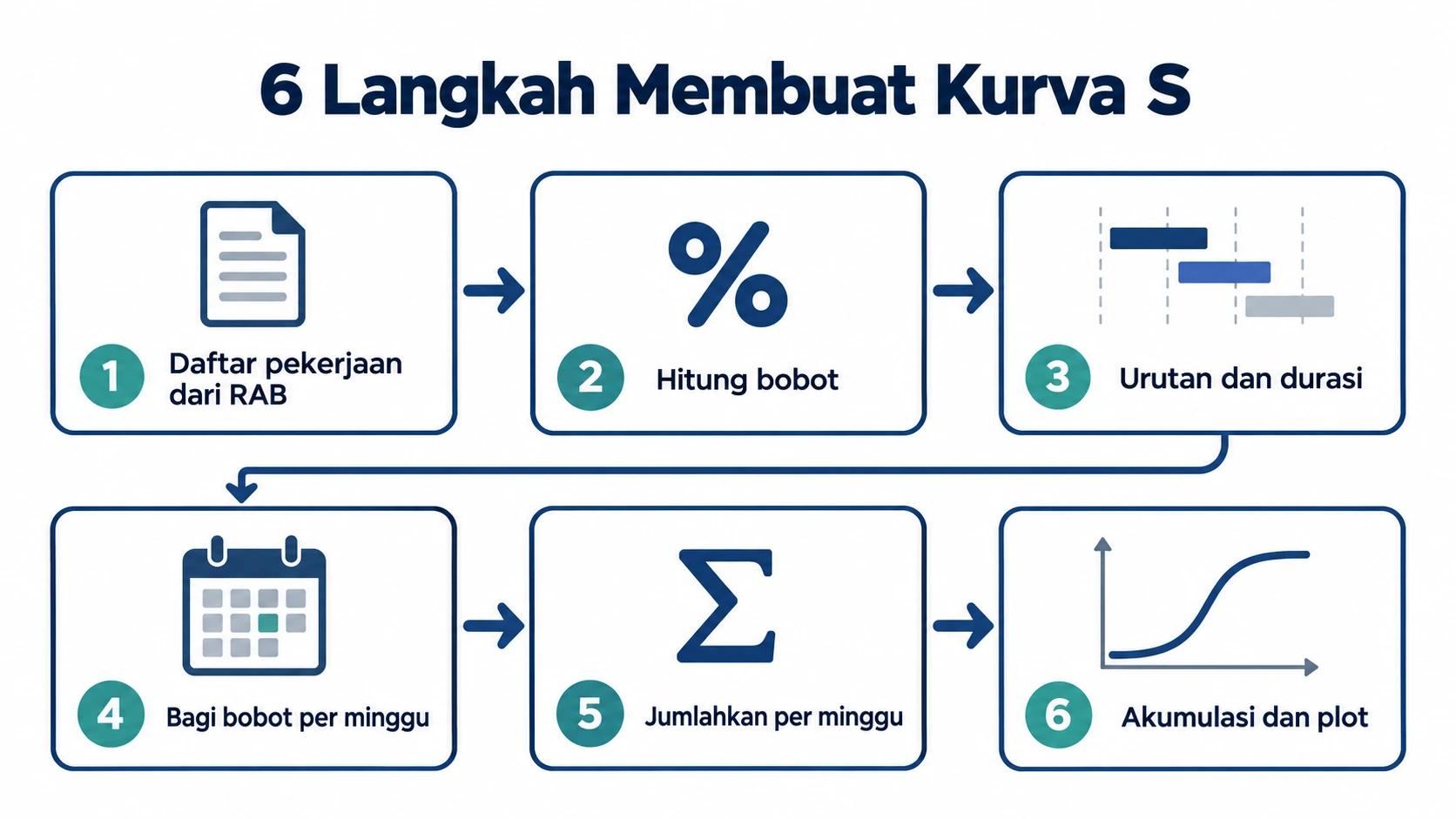

Diagram cara membuat kurva S

Kesalahan umum saat menyusun kurva S proyek

Tiga kesalahan berikut sering membuat kurva S menyesatkan dan tidak bisa dipakai sebagai dasar keputusan.

  • Bobot tidak diambil dari RAB kontrak final, sehingga persentase progres tidak mencerminkan nilai pekerjaan.
  • Kurva rencana diubah setiap kali proyek terlambat, sehingga baseline kehilangan fungsinya sebagai pembanding.
  • Realisasi diisi dari perkiraan, bukan hasil opname progres yang diverifikasi pengawas.

Contoh Perhitungan Kurva S Proyek

Contoh kurva S proyek berikut memakai proyek pembangunan gudang fiktif dengan nilai RAB Rp1 miliar dan durasi 8 minggu. Bobot setiap item dihitung dari biayanya, lalu dibagi rata ke minggu pelaksanaannya.

Item pekerjaanBiaya (Rp)BobotMinggu ke-Bobot per minggu
Persiapan50.000.0005%15%
Pondasi150.000.00015%2–37,5%
Struktur450.000.00045%3–515%
Atap200.000.00020%5–610%
Finishing150.00.00015%6–85%
Total1.000.000.000100%1–8Sesuai jadwal

Rencana mingguan didapat dengan menjumlahkan bobot per minggu dari semua item yang berjalan pada minggu tersebut. Contohnya, minggu ke-3 berisi pondasi 7,5% dan struktur 15%, sehingga rencana minggu ke-3 adalah 22,5%.

MingguRencana mingguanRencana kumulatif
15%5%
27,5%12,5%
322,5%35%
415%50%
525%75%
615%90%
75%95%
85%100%

Angka kumulatif yang naik pelan pada minggu 1–2, melonjak pada minggu 3–5, lalu melandai pada minggu 6–8 membentuk pola huruf S.

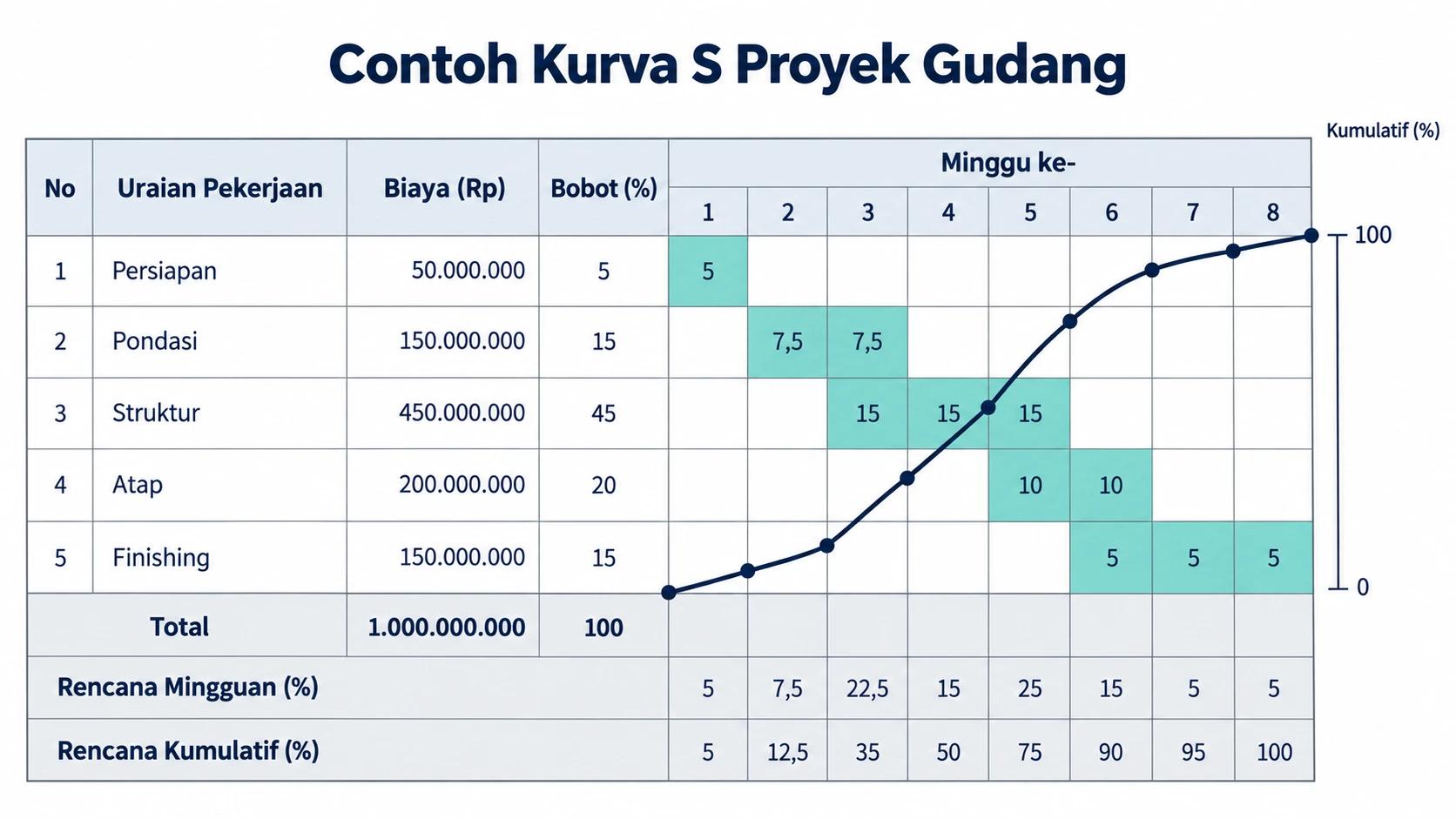

Contoh Kurva S Proyek

Cara Membaca Kurva S Proyek

Cara membaca kurva S proyek adalah membandingkan posisi kurva realisasi terhadap kurva rencana pada minggu yang sama, lalu menghitung deviasinya. Rumusnya: Deviasi (%) = Progres realisasi kumulatif dikurangi progres rencana kumulatif.

Posisi kurva realisasiDeviasiArti
Di bawah kurva rencanaNegatifProyek terlambat dari jadwal
Berimpit dengan kurva rencanaMendekati nolProyek sesuai jadwal
Di atas kurva rencanaPositifProyek lebih cepat dari jadwal, tetap periksa mutu pekerjaan

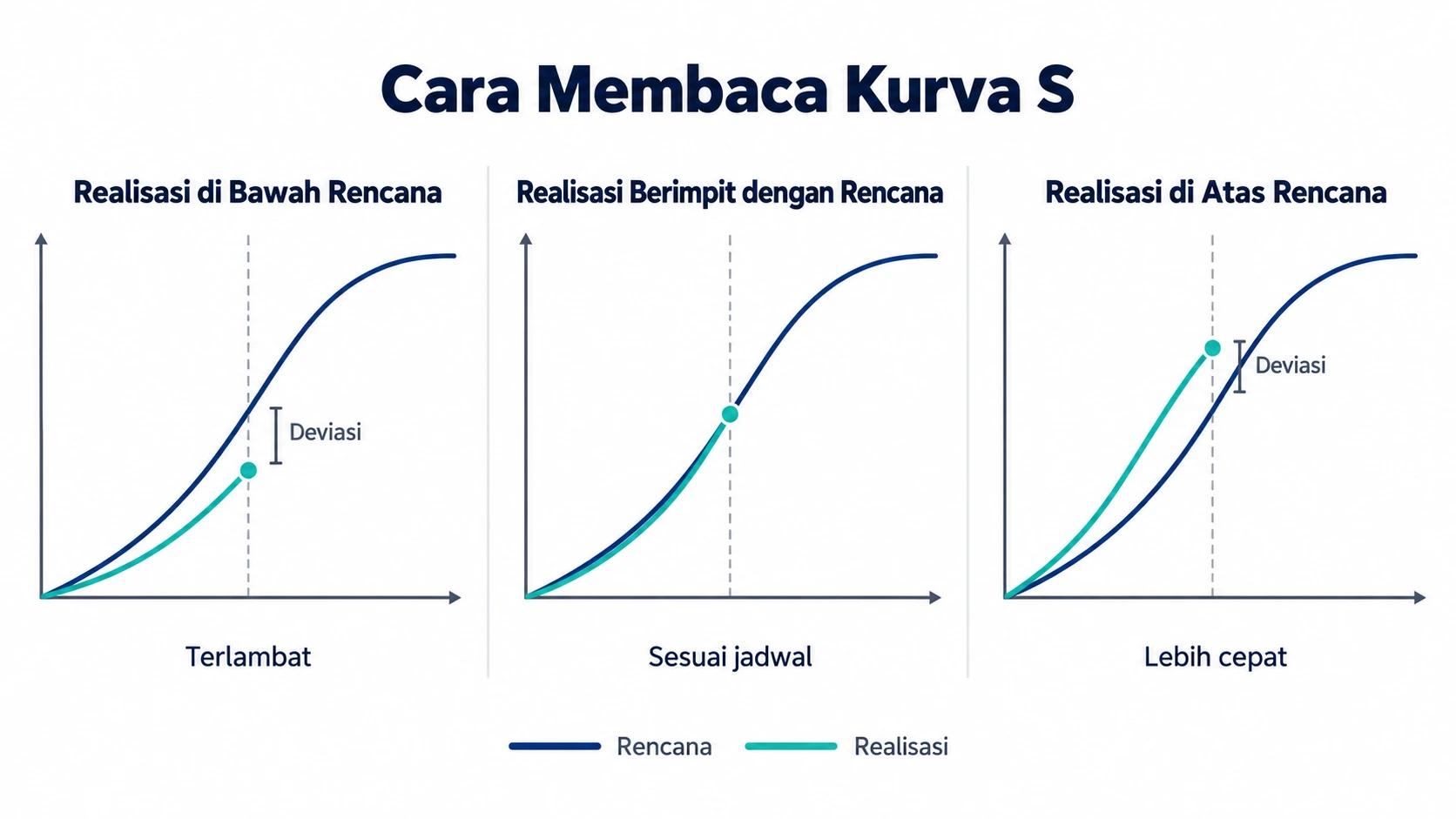

Cara Membaca Kurva S

Contoh membaca deviasi kurva S

Pada contoh proyek gudang, rencana kumulatif minggu ke-4 adalah 50%. Jika realisasi lapangan baru 42%, deviasinya −8%, yang berarti proyek terlambat dan pekerjaan struktur perlu dikejar.

Batas deviasi kurva S pada proyek pemerintah

Pada proyek pemerintah, deviasi kurva S menjadi dasar penetapan kontrak kritis. Kontrak kritis jika keterlambatan lebih dari 10% saat rencana fisik 0–70%, atau lebih dari 5% saat rencana fisik 70–100%. Dengan acuan itu, deviasi −8% pada contoh di atas belum kritis, tetapi sudah mendekati batas.

Hubungan kurva S dengan SPI

Kurva S menunjukkan besar keterlambatan dalam persen progres, sedangkan Schedule Performance Index (SPI) mengukur efisiensi jadwal dalam satu angka rasio. Keduanya sering dipakai bersama dalam laporan pengendalian proyek.

Mengapa Kurva S Biaya Sering Tidak Akurat?

Kurva S biaya sering tidak akurat karena data realisasi biaya tersebar di banyak dokumen, mulai dari PO material, nota lapangan, hingga reimbursement, dan baru direkap setelah akhir bulan. Akibatnya, garis realisasi biaya tertinggal dari kondisi lapangan dan keputusan diambil dengan data lama.

Sistem ERP dengan modul manajemen proyek membantu menutup celah ini. Di Ukirama, invoice, reimbursement, dan material proyek terhubung langsung ke akuntansi, sehingga budget vs realisasi dapat dipantau secara real-time per proyek. Penagihan termin juga dapat dibuat berbasis progres pekerjaan.

Berdasarkan studi kasus Ukirama, Atap Surya menggunakan Ukirama untuk mengefisienkan manajemen proyek energi surya berskala puluhan MW. Jika tim Anda masih merekap realisasi biaya dari spreadsheet, pelajari bagaimana Ukirama untuk kontraktor menampilkan laba rugi per proyek secara real-time.

Pantau Progres dan Biaya Proyek dalam Satu Sistem

Kurva S hanya seakurat data realisasi di belakangnya. Untuk melihat bagaimana budget vs realisasi, termin berbasis progres, dan laporan proyek terhubung dalam satu sistem, jadwalkan demo Ukirama bersama konsultan kami, atau hubungi tim kami melalui WhatsApp untuk konsultasi awal.

FAQ Seputar Kurva S Proyek

Kurva S dibuat oleh siapa?

Kurva S umumnya dibuat oleh kontraktor pelaksana, biasanya planner atau site engineer, sebagai bagian dari jadwal pelaksanaan proyek. Kurva rencana kemudian diperiksa konsultan pengawas dan disetujui pemilik proyek sebelum menjadi acuan. Selama proyek berjalan, kontraktor memperbarui kurva realisasi dari laporan progres mingguan yang sudah diverifikasi pengawas.

Apa hubungan kurva S dengan RAB?

RAB adalah sumber bobot dalam kurva S. Bobot setiap item pekerjaan dihitung dari biaya item tersebut dibagi total RAB, sehingga pekerjaan bernilai besar seperti struktur lebih berpengaruh pada progres. Jika RAB berubah karena addendum atau pekerjaan tambah kurang, bobot dan kurva rencana perlu dihitung ulang.

Bisakah kurva S dibuat di Excel atau Microsoft Project?

Bisa. Di Excel, kurva S dibuat dari tabel time schedule berisi bobot mingguan, lalu kolom kumulatifnya diplot sebagai grafik garis. Microsoft Project dapat menampilkan grafik kumulatif dari data biaya atau jam kerja setiap tugas. Kedua cara tetap membutuhkan pembaruan data realisasi secara manual pada setiap periode laporan.

Apa perbedaan kurva S dan bar chart?

Bar chart menunjukkan kapan setiap item pekerjaan dimulai dan selesai, sedangkan kurva S menunjukkan akumulasi progres seluruh proyek dari waktu ke waktu. Dalam time schedule konstruksi, keduanya biasanya disajikan dalam satu lembar, dengan kurva S digambar di atas bar chart berdasarkan bobot kumulatif setiap minggu.

Seberapa sering kurva S harus diperbarui?

Kurva realisasi idealnya diperbarui setiap minggu, mengikuti siklus laporan mingguan proyek. Pembaruan mingguan membuat deviasi terdeteksi saat masih kecil dan mudah dikejar. Untuk proyek berdurasi panjang, laporan bulanan tetap bisa memakai kurva S, tetapi data dasarnya sebaiknya tetap dikumpulkan per minggu.
